專職測量員把主軸線定好、標高控制點做好后,技術員要掌握吊線墜的基本功,不能老依靠經緯儀,不可能也不現實,再一個住宅和辦公樓建筑定位放線簡單的多,工業廠房就要復雜的多了。
放線量尺寸時一定要杜絕用小尺一尺一尺(工地上常用3米尺、5米尺)的量下去,免得誤差累積。另外,兩點高差較大時,一般量斜距、測兩點高差用勾股弦定理計算求的通常誤差小的多。記住學測量時老師講的幾個要點:先整體、后碎部;常復核,前一步工作沒做復查下一步工作不能進行;測量步步要經過檢核。
測量放線在施工時尤其重要,你的一點疏忽可能造成非常大的經濟損失?,F(xiàn)在在施工現場的測量放線,并不象在學校測量實習時量距有前尺、有后尺、有讀數、有記錄那么正規,往往是工長和技術員兩人就去放線,再就是現場隨手喊個工人來幫忙,這實在是不合適,你不能要求項目經理配備足夠的專業人員陪你定位,但你必須做到慎之又慎,尺前尺后來回跑。
工地上給標高一般也是技術員的事,你看水準儀,扶尺可就不一定是誰了,要注意塔尺前后俯仰對觀測結果影響很大,再一個就是塔尺下對點時非專業人也是不好掌握的,如果你不反復叮嚀,差個3~5毫米一點也不奇怪。
還有一句話是工地上流傳的,雖然不完全對,但可以算是搞測量人自我保護的法寶:“三角要小、線要粗”,意思是給完標高描紅三角時不要描的太大,彈墨線時墨線要粗一點。呵呵,什么意思自己琢磨去吧。
作為工地技術員,水準儀、經緯儀、墨斗、線墜的使用操作是一定要熟練的。
施工放線是指建設單位或者個人建設單位在建設工程場地平整完畢,依據設計圖紙進行的施工圖定位。
基礎施工放線
建筑物定位樁設定后,由施工單位的專業測量人員、施工現場負責人及監理共同對基礎工程進行放線及測量復核(監理人員主要是旁站監督、驗證),最后放出所有建筑物軸線的定位樁(根據建筑物大小也可軸線間隔放線),所有軸線定位樁是根據規劃部門的定位樁(至少4個)及建筑物底層施工平面圖進行放線的。放線工具為“經緯儀”。
基礎定位放線完成后,由施工現場的測量員及施工員依據定位的軸線放出基礎的邊線,進行基礎開挖。放線工具:經緯儀、龍門板、線繩、線墜子、鋼卷尺等。小工程可能沒有測量員,就是施工員放線。
注意:基礎軸線定位樁在基礎放線的同時須引到擬建建筑物周圍的永久建筑物或固定物上,防止軸線定位樁破壞了,用來補救。
主體施工放線

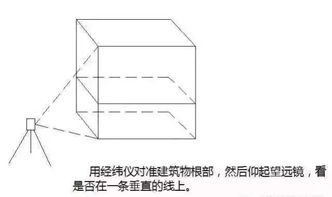

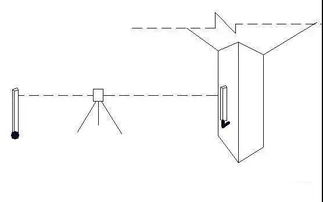

基礎工程施工出正負零后,緊接著就是主體一層、二層。直至主體封頂?shù)氖┕ぜ胺啪€工作,放線工具:經緯儀、線墜子、線繩、墨斗、鋼卷尺等。根據軸線定位樁及外引的軸線基準線進行施工放線。用經緯儀將軸線打到建筑物上,在建筑物的施工層面上彈出軸線,再根據軸線放出柱子、墻體等邊線等,每層如此,直至主體封頂。
擴展資料:
《中華人民共和國城鄉規劃法》對核發“一書兩證”的相關事項進行了明確,但對建設工程開工和竣工核準沒有作具體的規定,致使部分建設單位和施工單位對開工驗線與竣工驗收的重要性認識不足,僅僅將此簡單視為一般行政檢查,申請核準工作滯后的現象時有發生。
實質上,開工驗線與竣工驗收是規劃實施管理不可或缺的兩個行政許可環節。因此,許多地方在實踐中,根據《中華人民共和國城鄉規劃法》、國家測繪局《關于印發測繪資質管理規定和測繪資質分級標準的通知》(國測管字[2009]13號)等有關法律、法規,結合本地實際,制定了建設工程放線、驗線管理規定。
施工放線技術要求
(1)測量工作的基本要求:按照測量規范,以及合理的天氣條件。遵守先整體后局部和高精度控制低精度的工作程序。要有嚴格的校核制度。建立一切定位放線工作要自檢、互檢合格后,方可申請項目部驗收的工作制度。?
(2)測量?jī)x器必須按規定進行檢測,鋼卷尺應送法定專業機構檢定。?
(3)測量人員應提前熟悉施工圖紙和現場各種高程坐標,控制點及精密導線網點,精密水準點,平面方格網點,仔細檢查審核施工放線依據。?
(4)測量放線是確保施工質量的最關鍵的工序,必須嚴格按施工工藝進行,為保證測量精度,除熟悉圖紙,采用合理的測量步驟外,還要選用比較精確的經緯儀、水平儀、鉛垂儀等儀器設備進行測量放線。
測量工作開始之前,必須與總承包方取得聯系,與土建單位確認三項基準數值,由總包方移交控制網點等測量情況。?
(5)測量放線時應控制分配誤差,不使誤差累計。?
(6)測量點要統一;測量結構要隨時記錄,記錄清單要清楚明了,同時要有據可查
參考資料:搜狗百科——施工放線
一、建筑物定位

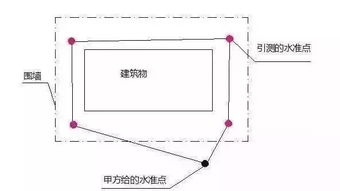

房屋建筑工程開工后的第一次放線,建筑物定位參加的人員是:城市規劃部門(下屬的測量隊)及施工單位的測量人員(專業的),根據建筑規劃定位圖進行定位,最后在施工現場形成(至少)4個定位樁。放線工具為“全站儀”或“比較高級的經緯儀”。
二、土方開挖階段放線
土方開挖階段放線,一般分龍門板定位尺量放線和儀器測量放線。
前者根據圖紙已知的控制點或現場確定的控制點,在要放線的建筑物基礎外四周一定距離打樁、架設龍門板,在龍門板上用施工線拉一個大至的直角線,然后用勾股定理采用鋼尺合尺,尺寸要大一點,一般6、8、10m。
三、基礎施工放線
建筑物定位樁設定后,由施工單位的專業測量人員、施工現場負責人及監理共同對基礎工程進行放線及測量復核(監理人員主要是旁站監督、驗證)。
最后放出所有建筑物軸線的定位樁(根據建筑物大小也可軸線間隔放線),所有軸線定位樁是根據規劃部門的定位樁(至少4個)及建筑物底層施工平面圖進行放線的。放線工具為“經緯儀”。
四、主體施工放線
基礎工程施工出正負零后,緊接著就是主體一層、二層·····直至主體封頂?shù)氖┕ぜ胺啪€工作,放線工具:經緯儀、線墜子、線繩、墨斗、鋼卷尺等。
根據軸線定位樁及外引的軸線基準線進行施工放線。用經緯儀將軸線打到建筑物上,在建筑物的施工層面上彈出軸線,再根據軸線放出柱子、墻體等邊線等,每層如此,直至主體封頂。
六、細部測量
梁柱邊線、控制線的測量:每樓層施工前,測量工程師將控制線、主要軸線施測完成后,施工員著手依據控制線、軸線對梁柱邊線、墻柱控制線進行引測。
所有墻柱放出邊線和距邊線200寬的控制線,墻柱邊線作為焊接導墻筋的依據,控制線作為校核模板、驗收模板的依據。
七、沉降觀測
設置沉降觀測點的數目和具體位置根據規范和設計要求確定,在圖紙會審階段,施工單位、監理與設計院進行協商初步確定沉降點設置方案;待基礎施工完成后,根據實際地質情況進一步細化沉降觀測點的設置位置。
擴展資料:
放線沉降點的埋設方式:
先將帶錨固腳的鋼板埋入設計觀測點柱身上,并按初步設定高程埋設,待模板拆除后,精確找出高程、焊上帶觀測點的角鋼。
沉降點的測量,測量工具:
本工程沉降測量由測量工程師負責;沉降觀測采用S1水準儀和毫米分劃水準尺進行測量。
參考資料來源:搜狗百科-施工放線
去百度文庫,查看完整內容>
內容來自用戶:李達
建筑施工放線技巧
建筑施工放線技巧主要施工技巧分為三個階段:主要包括:(1)建筑物定位(放線)(2)基礎施工(放線)(3)主體施工(放線),具體內容如下:一、建筑物定位,是房屋建筑工程開工后的第一次放線,建筑物定位參加的人員是:城市規劃部門(下屬的測量隊)及施工單位的測量人員(專業的),根據建筑規劃定位圖進行定位,最后在施工現場形成(至少)4個定位樁。放線工具為”全站儀”或”比較高級的經緯儀”。二、基礎施工放線,建筑物定位樁設定后,由施工單位的專業測量人員、施工現場負責人及監理共同對基礎工程進行放線及測量復核(監理人員主要是旁站監督、驗證),最后放出所有建筑物軸線的定位樁(根據建筑物大小也可軸線間隔放線),所有軸線定位樁是根據規劃部門的定位樁(至少4個)及建筑物底層施工平面圖進行放線的。放線工具為”經緯儀”。基礎定位放線完成后,由施工現場的測量員及施工員依據定位的軸線放出基礎的邊線,進行基礎開挖。放線工具:經緯儀、龍門板、線繩、線墜子、鋼卷尺等。小工程可能沒有測量員,就是施工員放線。注意:基礎軸線定位樁在基礎放線的同時須引到擬建建筑物周圍的永久建筑物或固定物上,防止軸線定位樁破壞了,用來補救。
