建筑施工網絡計劃的表示方法:
建筑施工網絡計劃是一種以網狀圖形表示工程施工順序的工作流程圖,通常有雙代號和單代號兩種表示方法。實際中又形成了時間坐標網絡計劃、單代號搭接網絡計劃、流水施工網絡計劃。
建筑施工網絡計劃的基本原理:
確定施工計劃中各工作先后順序的邏輯關系→繪制工程施工網絡圖→輸入資源和計劃完成時間→計算確定關鍵工作及關鍵線路→改善并實施計劃→控制、監督和調整。
目的:縮短工期、提高工效、降低成本、增加經濟效益。
建筑施工網絡計劃的特點 :
1、能全面而明確地反映工作之間的依賴和制約關系;
2、能計算各種時間參數,找出關鍵工作和關鍵線路,便于抓住主要矛盾;
3、能計算并充分利用部分工作的機動時間,更好地調配人力、物力,以降低成本;
4、可以利用計算機對復雜的網絡計劃調整和優化,實現計劃的科學管理;
5、實施過程中能進行有效的控制和調整,做到以最小的消耗取得最大的經濟效益。能預見某工作的提前或拖后對其他工作或整個工程的影響程度。
建筑施工網絡計劃的表示方法: 建筑施工網絡計劃是一種以網狀圖形表示工程施工順序的工作流程圖,通常有雙代號和單代號兩種表示方法。
實際中又形成了時間坐標網絡計劃、單代號搭接網絡計劃、流水施工網絡計劃。 建筑施工網絡計劃的基本原理: 確定施工計劃中各工作先后順序的邏輯關系→繪制工程施工網絡圖→輸入資源和計劃完成時間→計算確定關鍵工作及關鍵線路→改善并實施計劃→控制、監督和調整。
目的:縮短工期、提高工效、降低成本、增加經濟效益。 建筑施工網絡計劃的特點 : 1、能全面而明確地反映工作之間的依賴和制約關系; 2、能計算各種時間參數,找出關鍵工作和關鍵線路,便于抓住主要矛盾; 3、能計算并充分利用部分工作的機動時間,更好地調配人力、物力,以降低成本; 4、可以利用計算機對復雜的網絡計劃調整和優化,實現計劃的科學管理; 5、實施過程中能進行有效的控制和調整,做到以最小的消耗取得最大的經濟效益。
能預見某工作的提前或拖后對其他工作或整個工程的影響程度。
是繼本世紀初甘特發明甘特圖以來,在計劃工具上取得的最大進步。甘特圖法是傳統的作業計劃方法。圖8.2—2為用甘特圖表示制造某一專用設備的各項活動的進度安排。圖中用線條標出了各項活動的延續時間和起、止時間。從圖14—2中還可看出,活動A(設計活動)、B(工藝編制活動)、D(工裝制造活動)、E(零件加工活動)、F(產品裝配活動)是順序關系,即前一項活動完成后,后一項活動才能開始。而B和C(采購活動)是并行關系,它們可以同時進行。
[編輯]網絡計劃技術的應用步驟概述 網絡計劃技術的應用主要遵循以下幾個步驟:1、確定目標 確定目標,是指決定將網絡計劃技術應用于哪一個工程項目,并提出對工程項目和有關技術經濟指標的具體要求。
如在工期方面,成本費用方面要達到什么要求。依據企業現有的管理基礎,掌握各方面的信息和情況,利用網絡計劃技術為實現工程項目,尋求最合適的方案。
2、項目分解,列作業明細 一個工程項目是由許多作業組成的,在繪制網絡圖前就要將工程項目分解成各項作業。作業項目劃分的粗細程度視工程內容以及不同單位要求而定,通常情況下,作業所包含的內容多,范圍大多可分粗些,反之細些。
作業項目分得細,網絡圖的結點和箭線就多。對于上層領導機關,網絡圖可繪制的粗些,主要是通觀全局、分析矛盾、掌握關鍵、協調工作、進行決策;對于基層單位,網絡圖就可繪制得細些,以便具體組織和指導工作。
在工程項目分解成作業的基礎上,還要進行作業分析,以便明確先行作業(緊前作業),平行作業和后續作業(緊后作業)。即在該作業開始前,哪些作業必須先期完成,哪些作業可以同時平行地進行,哪些作業必須后期完成,或者在該作業進行的過程中,哪些作業可以與之平行交叉地進行。
在劃分作業項目后便可計算和確定作業時間。一般采用單點估計或三點估計法,然后一并填入明細表中。
明細表的格式如下表1所示。表1 作業時間明細表3、繪網絡圖,進行結點編號 根據作業時間明細表,可繪制網絡圖。
網絡圖的繪制方法有順推法和逆推法。1)順推法:即從始點時間開始根據每項作業的直接緊后作業,順序依次繪出各項作業的箭線,直至終點事件為止。
2)逆推法:即從終點事件開始,根據每項作業的緊前作業逆箭頭前進方向逐一繪出各項作業的箭線,直至始點事件為止。同一項任務,用上述兩種方法畫出的網絡圖是相同的。
一般習慣于按反工藝順序安排計劃的企業,如機器制造企業,采用逆推較方便,而建筑安裝等企業,則大多采用順推法。按照各項作業之間的關系繪制網絡圖后,要進行結點的編號。
4、計算網絡時間,確定關鍵路線 根據網絡圖和各項活動的作業時間,就可以計算出全部網絡時間和時差,并確定關鍵線路。具體計算網絡時間并不太難,但比較煩瑣。
在實際工作中影響計劃的因素很多,要耗費很多的人力和時間。因此,只有采用電子計算機才能對計劃進行局部或全部調整,這也是為推廣應用網絡計劃技術提出了新內容和新要求。
5、進行網絡計劃方案的優化 找出關鍵路徑,也就初步確定了完成整個計劃任務所需要的工期。這個總工期,是否符合合同或計劃規定的時間要求,是否與計劃期的勞動力、物資供應、成本費用等計劃指標相適應,需要進一步綜合平衡,通過優化,擇取最優方案。
然后正式繪制網絡圖,編制各種進度表,以及工程預算等各種計劃文件。6、網絡計劃的貫徹執行 編制網絡計劃僅僅是計劃工作的開始。
計劃工作不僅要正確地編制計劃,更重要的是組織計劃的實施。網絡計劃的貫徹執行,要發動群眾討論計劃,加強生產管理工作,采取切實有效的措施,保證計劃任務的完成。
在應用電子計算機的情況下,可以利用計算機對網絡計劃的執行進行監督、控制和調整,只要將網絡計劃及執行情況輸入計算機,它就能自動運算、調整,并輸出結果,以指導生產。網絡計劃技術的基本原理是:利用網絡圖表達計劃任務的進度安排及各項活動(或工作)間的相互關系;在此基礎上進行網絡分析,計算網絡時間參數,找出關鍵活動和關鍵線路;并利用時差不斷改善網絡計劃,求得工期、資源與費用的優化方案。
在計劃執行過程中,通過信息反饋進行監督與控制,以保證達到預定的計劃目標。網絡計劃的優化方法概述:根據資源限制條件不同,可分為時間優化、時間-費用優化和時間-資源優化3種類型。
時間優化:在人力、物理、財力等條件基本上有保證的前提下,尋求縮短工程周期的措施,使工程周期符合目標工期的要求。主要包括壓縮活動時間、進行活動分解和利用時間差三個途徑。
時間-費用優化:是指找出一個縮短項目工期的方案,使得項目完成所需總費用最低。并遵循關鍵線路上的活動優先;直接費用變化率小的活動優先;逐次壓縮活動的作業時間以不超過趕工時間為限三個基本原則。
時間-資源優化:分為兩種情況:第一,資源一定的條件下,尋求最短工期;第二,工期一定的條件下,尋求工期與資源的最佳結合。
(1) 我國《工程網絡計劃技術規程》(JGJ/T 121-99) 推薦的常用的工程網絡計劃類型包括:
● 雙代號網絡計劃;
● 單代號網絡計劃;
● 雙代號時標網絡計劃;
● 單代號搭接網絡計劃。

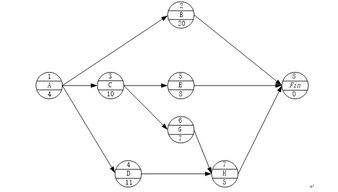

(2)雙代號網絡圖是以箭線及其兩端節點的編號表示工作的網絡圖,如下
工作之間的邏輯關系和雙代號網絡圖一樣,應正確反映工藝關系和組織關系。
(4)雙代號時標網絡計劃是以時間坐標為尺度編制的網絡計劃,如圖1Z203022-3 所示
(6)國際上,工程網絡計劃有許多名稱,如CPM、PERT、CPA、MPM等。工程網絡計 劃的類型有不同的劃分方法。
1)工程網絡計劃按工作持續時間的特點劃分為:
● 肯定型問題的網絡計劃;
● 非肯定問題的網絡計劃;
● 隨機網絡計劃等。
2)工程網絡計劃按工作和事件在網絡圖中的表示方法劃分為:
● 事件網絡以節點表示事件的網絡計劃;
● 工作網絡
以箭線表示工作的網絡計劃(我國JGJ/T 121—99稱為雙代號網絡計劃);
以節點表示工作的網絡計劃(我國JGJ/T 121—99稱為單代號網絡計劃)。
3)工程網絡計劃按計劃平面的個數劃分為:
● 單平面網絡計劃;考試吧
● 多平面網絡計劃(多階網絡計劃,分級網絡計劃)。
(7)美國較多使用雙代號網絡計劃,歐洲則較多使用單代號搭接網絡計劃。
網絡計劃技術的一般步驟如下: 確定目標,進行計劃的準備工作。
對預定工程進彳任務 分解,列出全部工序明細表,確定各個工序的延續時間、+后順 序和相互關系,并繪制網絡草圖。 通過計算,求出各個事件的最早開始和最遲開^時刻。
計算各個工序最早開始、最早完成、最遲開始、最遲完|的時 間,以及總時差和單時差,并判斷關鍵工序和關鍵路線。 在滿足既定要求下,按某一衡量指標(時間、成 、資 源等)尋求最優方案。
保證在計劃規定的時間內,用最^的人 力、物力和財力完成任務?;蛟谌肆?、物力和財力有限的條件 下,用最短的時間完成任務。
在計劃執行過程中,不斷收集、傳送加工、分析信息, 使決策者可以實現最佳選擇,及時對計劃進行必要的調整。
網絡計劃技術 1、單代號網絡中,可以用實箭桿或虛工作表示工作間的邏輯關系。
2、雙代號網絡三要素:工作、時間和關鍵線路。 流水施工原理 1、流水節拍:一個施工過程在一個施工段上的持續時間。
流水步距:兩個相鄰施工過程先后進入流水施工的時間間隔。 2、分層又分段時,每層施工段數應≥施工過程數(水平方向為施工過程,垂直方向為施工段數)。
材料科學與物質結構基礎 1、玻璃體的質點排布特點:近程無序,遠程有序。 2、金屬晶體是各向異性的,而金屬材料卻是各向同性的,是因為金屬材料是多晶體,晶粒是隨機取向的。
3、密度(絕對密實狀態)>表觀密度(自然狀態)>堆積密度(粉狀或散狀材料) 4、耐水性:通常用軟化系數K=R飽/R干。R飽:(吸水飽和狀態下的抗壓強度)R干:(干燥狀態下的抗壓強度)[通常軟化系數>0。
85的材料,認為是耐水材料。] 5、導熱性:導熱系數λ≤0。
23的材料稱為絕熱材料。(孔隙率越大、表觀密度越小,導熱系數越??;細微、封閉孔的材料導熱系數較小。)
λ冰>λ水à材料受潮或冰凍后,導熱性能會受到嚴重影響。熱容量:用比熱C表示,C=Q/[m*(t1-t2)],所以,比熱值越大,保溫性能越好(即溫差越小)。
聲明:本網站尊重并保護知識產權,根據《信息網絡傳播權保護條例》,如果我們轉載的作品侵犯了您的權利,請在一個月內通知我們,我們會及時刪除。
蜀ICP備2020033479號-4 Copyright ? 2016 學習鳥. 頁面生成時間:2.592秒
