工程施工企業會計科目 建賬科目: 流動資產: 貨幣資金 短期投資 應收票據 應收帳款 壞帳準備 應收帳款凈額 預付帳款 其他應收款 存貨 待攤費用 待處理流動資產凈損失 一年內到期的長期債券投資 其他流動資產 長期投資 固定資產: 固定資產原價 累計折舊 固定資產清理 工程施工 在建工程 待處理固定資產凈損失 無形資產 遞延資產 其他遞延資產 遞延稅款借項 負債: 短期借款 應付票據 應付帳款 預收帳款 其他應付款 應付職工薪酬 應付福利費 未交稅金 未付利潤 其他未交款 預提費用 待扣稅金 一年內到期的長期負債 其他流動負債 長期借款 應付債券 長期應付款 其他長期負債 其中:住房周傳金 遞延稅款貸項 所有者權益: 實收資本 資本公積 盈余公積 其中:公益金 未分配利潤 成本類科目: 工程施工-人工費、材料費、機械使用費、其他費用 間接費 工程結算收入 。
一、新賬的建立 一個項目開工,或者一個企業新建立,都面臨著建立新賬的問題。
建立新賬并不難,通常先應當想好會計科目的設置問題。在做憑證的時候應當想好各科目應當怎么設置明細科目級數。
是采用輔助核算好,還是直接在會計科目下設置明細科目好。 一般情況下,是如果涉及的往來單位較多,部門較多且穩定或者項目較多的時候,應當采用輔助核算的方式(可以根據各會計科目的實際情況分別采用,并不需要同時具備)。
否則,應當直接在會計科目下設置明細科目,簡化工作量。通常情況下,公司本部的賬(涉及的往來單位很多,項目多,部門也比較多且穩定)采用輔助核算比較合適,而單一的項目賬,直接在會計科目下設置明細科目比較好。
根據各公司管理的不同,建筑企業的財務核算及管理分為本部集中管理(集權式,由公司直接編制財務報表)和項目單獨管理制(分權式,由公司總部匯總報表)。采用本部集中管理的企業公司就只有一個賬套,所有項目的賬務都在公司的同一賬套中處理,各項目只負責編制項目成本報表并對項目成本進行分析。
分權式管理是公司各項目單獨開設賬套。每個獨立的項目都設有單獨的銀行賬號并單獨進行相關的賬務處理,編制財務會計報表。
最后由公司總部匯總各項目的財務報表。 集權式的優點是公司總部可以隨時掌握公司各項目的成本情況,并對各項目成本實行實時監控和動態管理,有利于公司加強財務管理。
適用于公司本部及附近項目較多的企業。缺點是對外地項目的核算資料可能不及時,不能及時準確地反映公司財務狀況;不利于建筑企業的稅收籌劃。
分權式的優點是減輕了公司總部的核算工作,有利于各項目部及時準確的反映其財務狀況,有利于公司的稅收籌劃。 缺點是容易造成項目經理權力過大,滋生腐敗。
如果項目財務人員不能起好監督作用并在管理中處于強勢的話,不利于公司的財務管理。實行分權式要求公司對項目財務人員實行委派制。
財務人員由公司考核,但要有相當?shù)臋嗔Σ⒛鼙3至己玫穆殬I(yè)操守。適用于外地項目較多的施工企業。
不管采用哪種方式,都要注重強化公司和項目的財務管理,要能充分發揮財務部門核算、監督、反映的職能。 二、會計科目的設置及核算內容 建筑施工企業有一定的特殊性,與廣大生產型企業有很大的區別。
特別是在成本核算和收入的確認上,和產品銷售企業有很大的不同。本帖只在此探討建造合同法準則中規定建筑施工企業的會計業務處理,與生產性企業相同的核算不在此做探討。
(一)工程施工 相當于生產企業的“生產成本”科目。主要核算各項目成本及毛利。

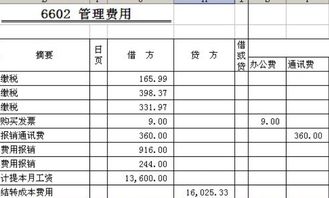

下面設置“合同成本”和“毛利”兩個二級明細科目。 1、工程施工-合同成本,核算工程合同成本 在合同成本下,設置以下明細科目 (1)人工費(項目/部門核算) (2)材料費(項目/部門核算) (3)機械使用費(項目/部門核算) (4)其他直接費(項目/部門核算) (5)分包成本(項目/部門核算) (6)間接費用 間接費用下設下列明細科目 管理人員工資(項目/部門核算) 職工福利費(項目/部門核算) 固定資產使用費(項目/部門核算) 低值易耗品攤銷(項目/部門核算) 辦公費(項目/部門核算) 差旅費(項目/部門核算) 財產保險費(項目/部門核算) 工程保修費(項目/部門核算) 排污費(項目/部門核算) 勞動保護費(項目/部門核算) 檢驗試驗費(項目/部門核算) 外單位管理費(項目/部門核算) 材料整理及零星運費(項目/部門核算) 材料物資盤虧及毀損(項目/部門核算) 取暖費(項目/部門核算) 其他費用(項目/部門核算)。
1、如果有兩個以上工地,最好把工地設為二級科目,人工費、材料費、機械使用費、其他直接費、間接費用設為三級科目(可使用多欄式帳頁)。
2、“工程結算”科目必須設置,因為,在工程完工結算時,進行帳務結轉時使用的科目。工程結算科目可按收入設“工程結算收入”;按成本設“工程結算成本”。
3、工程完工結轉的帳務處理: (1)結轉完工收入 借:預收賬款(或應收賬款等) 貸:工程結算收入 (2)結轉完工成本 借:工程結算成本 貸:工程施工 (3)提稅金 借:工程結算稅金及附加 貸:應交稅金--營業稅、城建稅 貸:其他應交款--教育費附加 (4)結轉工程結算收入 借:工程結算收入 貸:本年利潤 (5)結轉工程結算成本 借:本年利潤 貸:工程結算成本 (6)結轉稅金 借:本年利潤 貸:工程結算稅金及附加。
