成本、費用
(1)開發成本:如能確定核算對象的,直接計入“開發成本”,主要包括:
土地征用及拆遷補償費(土地征用費、耕地占用稅、勞動力安置費);前期工程費(規劃、設計、項目可行性研究、水文、地質、測繪、“三通一平”);基礎設施費(小區道路建設、供水、供電、供氣、排污、排洪、通訊、照明、環衛、綠化);建筑安裝工程費(支付給承包單位的建筑安裝工程費);公共配套設施費(居委會、派出所、幼兒園、消防、鍋爐房、水塔、自行車棚、公共廁所等設施支出),分別設置“土地開發”與“配套設施開發”“房屋開發”設置二級明細。可根據上述六項來設置三級明細科目
①開發土地成本費用:
借:開發成本——土地開發
貸:銀行存款
或應付賬款——XX公司
分配開發的間接費用
借:開發成本——土地開發
貸:開發間接費用
結轉開發土地成本費用
借:開發成本——房屋開發
貸:開發成本——土地開發
②配套設施開發
計算公式:
某項開發產品預提配套設施開發費=該項開發產品的預算成本(或計劃成本)*配套設施預提率
配套設施費預提率=該配套設施預算成本(或計劃成本)/應負擔該設施開發產品的預算成本(或計劃成本)*100%
發生的配套設施費用(自用的建筑場地的開發)
借:開發成本——配套設施開發
貸:開發產品
支付的配套設施開發費用
借:開發成本——配套設施開發
貸:銀行存款
同時領用庫存設備或是材料開發
借:開發成本——配套設施開發
貸:庫存設備或庫存材料
分配應負擔的開發間接費用
借:開發成本——配套設施開發
貸:開發間接費用
結轉配套設施開發成本
借:開發成本——房屋開發
貸:開發成本——配套設施開發
③房屋開發過程中發生的費用(能夠分清對象的)
借:開發成本——房屋開發
貸:銀行存款
④開發房屋建筑的施工方式主要有“出包”、“自營”兩種
出包給外單位進行施工建造(根據提出的已完工程月報或是價款結算單)
借:開發成本——房屋開發
貸:銀行存款
或應付賬款——應付工程款
自已組織施工的
借:開發成本——房屋開發
貸:銀行存款
或應付賬款——應付工程款
應付工資
⑤代建工程開發成本:是指企業接受其他單位委托,代為開發建設的工程項目
企業發生的各項代建工程費用支出
借:開發成本——代建工程開發
貸:銀行存款
或庫存材料
或現金
結轉開發的間接費用
借:開發成本——代建工程開發
貸:開發間接費用
工程竣工后結轉成本
借:開發成本——代建工程
貸:開發成本——代建工程開發
移交委托單位后,根據移交手續

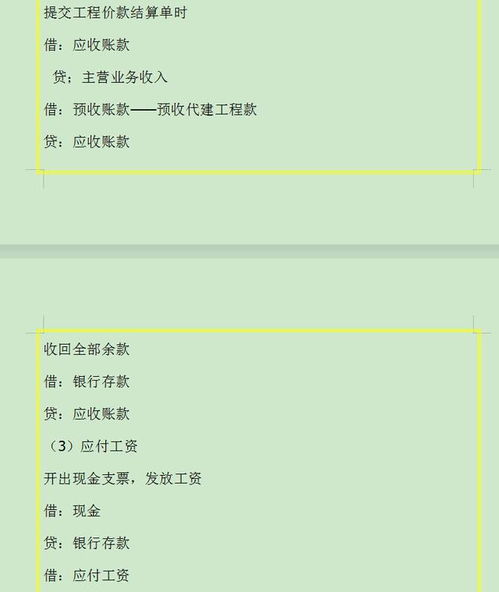

借:主營業務成本——代建工程結算成本
貸:開發成本——代建工程
(2)開發間接費用:所屬直接組織和管理開發發生的費用,包括:管理人員的工資、職工福利費用、折舊費用、修理費、辦公費、水電費、勞動保護費、周轉房攤銷發生的間接費用等
借:開發間接費用
貸:銀行存款
或應付賬款
或應付工資
分配開發的間接費用
借:開發成本——房屋開發
貸:開發間接費用
竣工房屋開發成本的結轉
借:開發產品
貸:開發成本——房屋開發
開發成本是指構成房地產商品售出條件的全部投入及包括分攤的配套設施費、環境綠化費和外管網等全部費用。
1、本科目核算房地產開發企業在土地、房屋、配套設開發成本施和代建工程的開發過程中所發生的各項費用。企業對出租房進行裝飾及增補室內設施而發生的出租房工程支出,也在本科目核算。出租開發產品經營業務中發生的按月計提的出租開發產品攤銷等,可直接計入“其他業務成本”科目,不通過本科目核算。
企業為進行資金的籌集等理財活動而發生的利息支出,以及企業行政管理部門為組織和管理房地產開發經營活動而發生的管理費用,應作為期間費用,直接計入當期損益,不在本科目核算。
2、企業在土地、房屋、配套設施和代建工程的開發過程中發生的各項費用,包括土地征用及拆遷補償費、前期工程費、基礎設施費、建筑安裝工程費、配套設施費和開發間接費用等。企業發生的土地征用及拆遷補償費、前期工程費、基礎設施費和建筑安裝工程費等,屬于直接費用,直接計入本科目(有關成本核算對象的成本項目中);應由開發產品成本負擔的間接費用,應先在“開發間接費用”科目進行歸集,月末,再按一定的分配標準分配計入有關的開發產品成本。
3、企業應根據本企業的經營特點,選擇本企業的成本核算對象、成本項目和成本核算方法。本科目應按開發成本的種類,如“土地開發”、“房屋開發”、“配套設施開發”和“代建工程開發”等設置明細賬,并在明細賬下,按成本核算對象和成本項目進行明細核算。
成本會計科目主要是開發成本。
開發成本應設置2級科目:1、土地價款 :為取得土地而發生的各項支出。
2、前期工程費:取得土地開發權之后,項目開發前期的水文地質勘察、測繪、規劃、設計、可行性研究、籌建、“三通一平”等前期費用。
3.、基礎設施費:建筑物外紅線內的設施費用的支出。
4、建筑安裝工程:開發過程中發生的主體內列入預算的各項費用。
5、公共建筑配套設施費:開發過程中,根據有關法規,產權及其收益權不屬于開發商,開發商不能有償轉讓也不能轉作自留固定資產的公共配套設施支出。
6、資本化利息:直接用于項目開發所借入資金的利息支出、匯兌損失,減去利息收入和匯兌收益的凈額。
7、開發間接費:與項目開發直接相關、但不能明確屬于特定開發環節的成本費用性支出;以及與項目推廣銷售有關但發生在樓盤開盤前的費用支出。
“開發成本”在新會計準則中應記“開發成本”科目。
開發成本是指構成房地產商品售出條件的全部投入及包括分攤的配套設施費、環境綠化費和外管網等全部費用。1.土地使用權出讓金國家以土地所有者身份,將一定年限內的土地使用權有償出讓給土地使用者。
土地使用者支付土地出讓金的估算可參照政府前期出讓的類似地塊的出讓金數額并進行時間、地段、用途、臨街狀況、建筑容積率、土地出讓年限、周圍環境狀況及土地現狀等因素的修正得到;也可依據所在城市人民政府頒布的城市基準地價或平均標定地價,根據項目所在地段等級、用途、容積率、使用年限等因素修正得到。2.土地征用及拆遷安置補償費(1)土地征用費。
國家建設征用農村土地發生的費用主要有土地補償費、勞動力安置補助費、水利設施維修分攤、青苗補償費、耕地占用稅、耕地墾復基金、征地管理費等。農村土地征用費的估算可參照國家和地方有關規定進行。
(2)拆遷安置補償費。在城鎮地區,國家和地方政府可以依據法定程序,將國有儲備土地或已由企、事業單位或個人使用的土地出讓給房地產開發項目或其他建設項目使用。
因出讓土地使原用地單位或個人造成經濟損失,新用地單位應按規定給以補償。它實際上包括兩部分費用,即拆遷安置費和拆遷補償費。
3.前期工程費主要包括:(1)項目的規劃、設計、可行性研究所需費用。一般可以按項目總投資額的一定百分比估算。
通常規劃及設計費為建安工程費的3%左右,水文地質勘探費可根據所需工作量結合有關收費標準估算。(2)“三通一平”等土地開發費用。
主要包括地上原有建筑物、構筑物拆除費用、場地平整費和通水、通電、通路的費用等。這些費用可以根據實際工作量,參照有關計費標準估算。
4.建安工程費它是指直接用于建安工程建設的總成本費用。主要包括建筑工程費(建筑、特殊裝修工程費)、設備及安裝工程費(給排水、電氣照明、電梯、空調、燃氣管道、消防、防雷、弱電等設備及安裝)以及室內裝修工程費等。
在可行性研究階段,建安工程費可采用單元估算法、單位指標估算法、工程量近似匡算法、概算指標估算法以及類似工程經驗估算法等估算。5.基礎設施費它又稱紅線內工程費,包括供水、供電、供氣、道路、綠化、排污、排洪、電訊、環衛等工程費用,通常采用單位指標估算法來計算。
6.公共配套設施費它主要包括不能有償轉讓的開發小區內公共配套設施發生的支出。其估算可參照“建安工程費”的估算方法。
7.不可預見費它包括基本預備費和漲價預備費。依據項目的復雜程度和前述各項費用估算的準確程度,以上述1~6項之和為基數,按3%一5%計算。
8.開發期間稅費開發項目投資估算應考慮項目在開發過程中所負擔的各種稅金和地方政府或有關部門征收的費用。在一些大中城市,這部分費用在開發建設項目投資構成中占較大比重。
應根據當?shù)赜嘘P(guān)法規標準估箅。
成本、費用(1)開發成本:如能確定核算對象的,直接計入“開發成本”,主要包括: 土地征用及拆遷補償費(土地征用費、耕地占用稅、勞動力安置費);前期工程費(規劃、設計、項目可行性研究、水文、地質、測繪、“三通一平”);基礎設施費(小區道路建設、供水、供電、供氣、排污、排洪、通訊、照明、環衛、綠化);建筑安裝工程費(支付給承包單位的建筑安裝工程費);公共配套設施費(居委會、派出所、幼兒園、消防、鍋爐房、水塔、自行車棚、公共廁所等設施支出),分別設置“土地開發”與“配套設施開發”“房屋開發”設置二級明細。
可根據上述六項來設置三級明細科目 ①開發土地成本費用: 借:開發成本——土地開發 貸:銀行存款 或應付賬款——XX公司 分配開發的間接費用 借:開發成本——土地開發 貸:開發間接費用 結轉開發土地成本費用 借:開發成本——房屋開發 貸:開發成本——土地開發 ②配套設施開發 計算公式: 某項開發產品預提配套設施開發費=該項開發產品的預算成本(或計劃成本)*配套設施預提率 配套設施費預提率=該配套設施預算成本(或計劃成本)/應負擔該設施開發產品的預算成本(或計劃成本)*100% 發生的配套設施費用(自用的建筑場地的開發) 借:開發成本——配套設施開發 貸:開發產品 支付的配套設施開發費用 借:開發成本——配套設施開發 貸:銀行存款 同時領用庫存設備或是材料開發 借:開發成本——配套設施開發 貸:庫存設備或庫存材料 分配應負擔的開發間接費用 借:開發成本——配套設施開發 貸:開發間接費用 結轉配套設施開發成本 借:開發成本——房屋開發 貸:開發成本——配套設施開發 ③房屋開發過程中發生的費用(能夠分清對象的) 借:開發成本——房屋開發 貸:銀行存款 ④開發房屋建筑的施工方式主要有“出包”、“自營”兩種 出包給外單位進行施工建造(根據提出的已完工程月報或是價款結算單) 借:開發成本——房屋開發 貸:銀行存款 或應付賬款——應付工程款 自已組織施工的 借:開發成本——房屋開發 貸:銀行存款 或應付賬款——應付工程款 應付工資 ⑤代建工程開發成本:是指企業接受其他單位委托,代為開發建設的工程項目 企業發生的各項代建工程費用支出 借:開發成本——代建工程開發 貸:銀行存款 或庫存材料 或現金 結轉開發的間接費用 借:開發成本——代建工程開發 貸:開發間接費用 工程竣工后結轉成本 借:開發成本——代建工程 貸:開發成本——代建工程開發 移交委托單位后,根據移交手續 借:主營業務成本——代建工程結算成本 貸:開發成本——代建工程 (2)開發間接費用:所屬直接組織和管理開發發生的費用,包括:管理人員的工資、職工福利費用、折舊費用、修理費、辦公費、水電費、勞動保護費、周轉房攤銷發生的間接費用等 借:開發間接費用 貸:銀行存款 或應付賬款 或應付工資 分配開發的間接費用 借:開發成本——房屋開發 貸:開發間接費用 竣工房屋開發成本的結轉 借:開發產品 貸:開發成本——房屋開發。
首先,軟件屬于無形資產。 09年企業會計準則中,將無形資產的研發由全部費用化改為有條件的資本化。
分為兩個階段,第一階段是研究階段。研究階段是指為了獲取新技術和知識等進行的有計劃的調查。他的特征是計劃性和探索性,要全部費用化!
會計分錄是:
借:研發支出-費用化支出
貸:應付職工薪酬等
資產負債表日,將研發支出的費用化支出結轉到管理費用
借:管理費用
貸:研發支出-費用化支出
第二個階段是開發階段,是指在進行商業性生產或使用前,將研究成果或其他知識應用于某項計劃或設計,以生產出新的材料、產品。特點是具有針對性并且成功可能性較大。要有條件的資本化。
會計分錄是:
借:研發支出-費用化支出
-資本化支出
貸:應付職工薪酬、原材料等
資產負債表日:資本化支出轉到無形資產成本,費用化支出同樣計入管理費用。
在你的問題中,輔助材料如果是為了研究可行性,則應該費用化,即計入管理費用。如果是開發軟件所必須的,則計入無形資產成本。
軟件屬于存貨。
如果軟件是單位的主營業務,則計入主營業務收入,同時按賬面價值結轉主營業務成本。
新準則會計科目有“5301研發支出”和“5401工程施工”(建造承包商專用),沒有“工程成本”科目。建筑業會計制度里有“工程結算成本”科目。不知你指的是哪個?
“研發支出”下設兩個明細科目——“費用化支出”與“資本化支出”。
研究開發項目達到預定用途形成無形資產的,應按本科目(資本化支出)的余額,借記“無形資產”科目,貸記本科目(資本化支出)。不滿足資本化條件的,借記本科目(費用化支出),借記“管理費用”科目。
“研發支出”在新準則的資產負債表上在“開發支出”項目列示;在原制度的資產負債表上“其他流動資產”欄目列示。
