施工技術交底記錄
交底單位 中冶天工上海十三冶建設有限公司 日 期
工程名稱 宿州市西北新區中學工程 施工圖號
施工部位 4.5米、5米次干道、11米主干道
一、現場及準備情況
1、施工人員應滿足施工進度要求。
2、水準點、導線點聯測已完成上報,并通過項目部領導批準。
3、原材料已準備好,并對各項指標進行檢測,滿足規范要求及施工需要,對各種原材料進行分隔存放,水泥搭棚存放,以防雨淋。
4、施工配合比應滿足設計及規范要求。
5、混凝土攪拌機、運輸車等施工機械已到位,并進行了保養與調試,需滿足施工需要。
二、施工工序
施工放樣→準備下承層(下基層)→路緣石安裝
1、施工放樣及標高控制
在下基層鋪砌并養生完后,進行路緣石施工放樣,根據中央分隔帶寬度放出路緣石安裝控制點(直線段每10米一個點,曲線段每3~5米一個點)。同時每10米測一個標高點,標高以路面設計標高為準。
2、清理下承層
放樣結束后,對下基層表面進行清理,清除表面的碎石、砂、土
等雜物,使表面干凈整潔,并在路緣石安裝之前對其灑水潤濕。
施工技術交底記錄
交底單位 中冶天工上海十三冶建設有限公司 日 期
工程名稱 宿州市西北新區中學工程 施工圖號
施工部位 里程樁號
3、安裝
4、1)、主路施工側石及非機動車道施工側石前,砌筑時臥底3cm厚M7.5水泥砂漿,人行道施工緣石前,砌筑時臥底5cm厚M7.5水泥砂漿,水灰比嚴格按照砂漿配合比控制,要求砂漿飽滿。
5、2)、安裝路緣石,在安裝時對其原材料進行質量外觀檢查凡事出現崩邊、脫皮、表面蜂窩麻面、顏色不一致現象一律不得使用,并進行勾縫,勾縫前對安放好的路緣石進行檢查,檢查其側面、頂面是否平順以及縫寬是否達到要求,不合格的重新調整,然后再勾縫。路緣石安裝穩固,頂面平整,縫寬均勻,勾縫密實,線條直順,曲線圓滑美觀。
路緣石鋪設完畢后,現場管理人員對直順度、縫寬、相鄰兩塊高差及頂面高程等指標進行檢測,檢測頻率及結果應符合規范要求,不合格路段重新鋪設。
三、安全保證措施
1)、施工前,對全體施工人員進行安全生產教育,并設專職安全員進行施工安全檢查;
2)、機械操作手要嚴格執行操作規程,確保各種設備、車輛安全運行;
3)、做好勞保工作,配齊勞保用品,確保施工人員的人身安全。
施工技術交底記錄
交底單位 中冶天工上海十三冶建設有限公司 日 期
工程名稱 宿州市西北新區中學工程 施工圖號
施工部位 里程樁號
1、必須服從現場施管人員的指揮。
2、做好班組自檢工作,必須做到隨做隨檢隨整改,確保質量一次達優。
3、嚴格文明施工,未用完材料必須及時收回到庫房或指定地點,余料灑料必須隨做隨清隨用。使用的水泥及其它物料的包裝材料必須隨用隨收,堆碼整齊,堆放到指定地點,施工用工具必須做好保養維護工作,嚴禁亂用濫丟,做到工完場凈。
4、做好(加強)養護工作及半成品,成品的保護工作。
5、若有凝問,應急時向現場施管人員報告,嚴禁擅自處理。
6、以上事項必須嚴格遵照執行,若有違反,按實加倍處罰。
7、交底人: 按受班組:
年 月 日 年 月 日
編 制 人 復 核 人

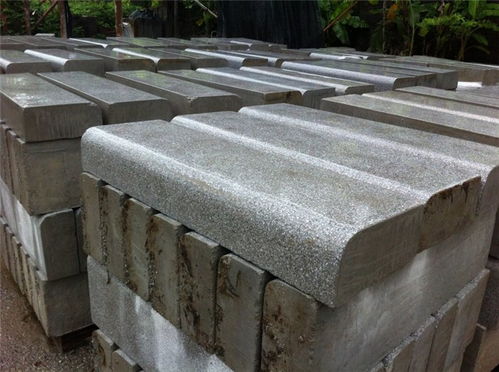

路沿石是指用石料或者混凝土澆注成型的條塊狀物體用在路面邊緣的界石,路沿石也稱道牙石或路邊石、路牙石。
在安裝路沿石時對于較大的路沿石的安裝需要一些工具,比如下方的鉤子等。路沿石安裝前我們首先把所用的砂漿等攪拌好,路沿石放到鋪設位置等。
然后我們在施工的部位進行掛線,確定路沿石的高度和直度。如果沒有以前鋪設的可以先鋪設一塊然后作為標準來掛線。
線掛好以后我們用工具把基槽清理至需要的部位。然后在路沿石的下方放入砂漿或者混凝土,根據圖紙設計來放入。
然后兩個人用鉤子鉤住路沿石的邊慢慢把路沿石放入砂漿上部。路沿石接頭部位的鉤子需要鉤住路沿石的兩側,另外一頭鉤住端點,可以把路沿石向前后移動。
根據所掛的線,把路沿石放好以后我們輕拍把路沿石與上一塊路沿石的高度一致,安裝完成。
